Каркасный гараж: как построить своими руками

Строительство каркасного гаража из дерева своими руками

При описании процесса мы будем ориентироваться на проект из этих видео, в котором использован каркас из бруса и свайно-винтовой фундамент.

Первым этапом работ станет разметка участка и монтаж винтовых свай.

Обратите внимание: при использовании винтовых свай нет необходимости выравнивать участок! Однако при нахождении пола гаража выше уровня земли придется устраивать пандус для заезда. На уже установленных и выровненных по горизонтали сваях монтируют ростверк из бруса. Шаг свай – 4 м, смонтировано 9 штук, по углам, по середине сторон и в центре будущего сооружения

Для ростверка использован брус 150х100 мм, из него же выполнены лаги. Шаг лаг – 0,5 м

Шаг свай – 4 м, смонтировано 9 штук, по углам, по середине сторон и в центре будущего сооружения. Для ростверка использован брус 150х100 мм, из него же выполнены лаги. Шаг лаг – 0,5 м

На уже установленных и выровненных по горизонтали сваях монтируют ростверк из бруса. Шаг свай – 4 м, смонтировано 9 штук, по углам, по середине сторон и в центре будущего сооружения. Для ростверка использован брус 150х100 мм, из него же выполнены лаги. Шаг лаг – 0,5 м.

Далее собираются рамы бокового ограждения. Брус соединяется методом врубки, на место устанавливается уже полностью собранный фрагмент каркаса.

Обратите внимание: здесь выполнена только верхняя и нижняя обвязка, дополнительно стенка усилена диагональной балкой. Аналогично собираются и ставятся на место остальные стенки. Аналогично собираются и ставятся на место остальные стенки

Аналогично собираются и ставятся на место остальные стенки.

Стенка с проемом под ворота дополнительно усиливается, чтобы без проблем выдерживать нагрузки от открывания-закрывания ворот.

Соединение угловых стоек выполняется с помощью конфирматов. Их длина должна составлять не менее 2/3…3/4 общей толщины соединения.

Обшивку стен и настил чернового пола можно выполнять как до монтажа крыши, так и после. Однако часть настила на полу придется сделать в любом случае, чтобы можно было опирать стремянку при работе наверху.

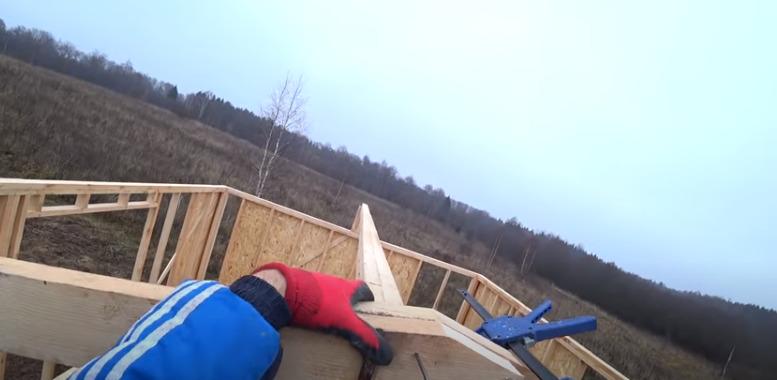

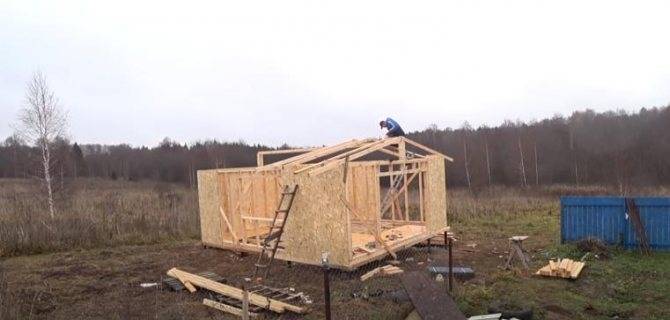

После завершения сборки каркаса необходимо устроить стропильную систему. В первую очередь устанавливают стойки для конька, потом коньковый брус. Стойки располагают в середине коротких сторон гаража. Так сделано для того, чтобы уменьшить длину стропил.

Крепление конькового бруса к стойкам выполняется методом врубки, с дополнительным креплением конфирматами.

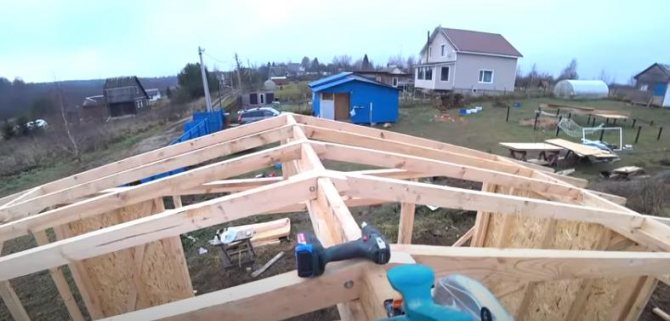

Стропила укладываются попарно, с опорой на верхнюю обвязку каркаса и коньковый брус. Крепление – гвоздями или конфирматами. Предварительную стяжку удобно делать с помощью струбцин.

Вынос стропил (и, соответственно, величина свеса крыши) определяется индивидуально. После сборки каркаса крыши стропила укорачивают до одной длины.

Шаг стропил – 0,8…1 м. Промежуток можно уменьшить, увеличивать не рекомендуется. Малый уклон крыши при большой снеговой нагрузке может привести к проломам крыши.

На фото видно, что стропила вначале устанавливаются попарно, и только потом подрезаются возле конька до получения правильного угла.

После завершения монтажа стропил они подравниваются по длине снаружи, выполняется обшивка стен.

Желательно усилить стропильную систему дополнительными горизонтальными балками.

Далее стропила СНАРУЖИ покрываются гидроизолирующей пленкой или мембраной. Крепление пленки также снаружи, специальными скобами. Обязателен нахлест полотнищ не менее 10 см. Полотнища расстилают ВДОЛЬ КОНЬКА СНИЗУ ВВЕРХ, так, чтобы каждое следующее полотнище накрывало предыдущее сверху. По коньку желательно настелить одно полотнище со свесом в обе стороны.

По обрешетке, поверх гидроизоляции, монтируется контробрешетка из доски 20х100 мм (или другого пиломатериала с толщиной не менее 20 мм). По контробрешетке настилается кровельный материал. В данном случае использован профнастил. Подробнее об обустройстве крыши под профнастил и его монтаже здесь.

Обязательна установка конькового профиля. Его можно заменить гнутыми элементами из оцинкованного железа.

После завершения кровельных работ монтируют ворота и калитку.

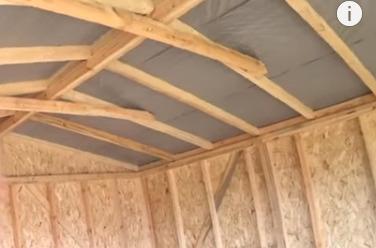

Утепляют стены и крышу. В данном случае использована минеральная вата в рулонах.

Для утепления пола применяют также минеральную вату или пенопласт, выполняют внутреннюю обшивку и устраивают пандус. Учитывая деревянную конструкцию каркаса и использование винтовых свай, пандус делают также деревянным.

Обшивка и утепление стен каркасного гаража

Для обшивки можно использовать толстую влагостойкую фанеру, листы ОСБ, цементно-стружечные плиты. Любой из этих материалов притягивается к стойкам саморезами по дереву, но таким образом, чтобы для обшивки оставалась возможность «хода» под воздействием перепада температуры окружающей среды. Поэтому саморезы не «перетягивают». Как будут укладываться листы, вертикально или горизонтально, не играет роли. Главное, чтобы между ними оставался зазор 2-3 мм, который предотвратит пучение обшивки.

После того как будет готова внешняя сторона, начинается утепление каркасного гаража своими руками. Производится оно изнутри помещения. Если выбрана минеральная вата, то ее закладывают в промежутки между стойками (не уплотняют ни в коем случае!). Если выбран пенопласт, то после установки листов зазоры между ними и стойками каркаса заполняют монтажной пеной. По завершении этого этапа работ приступают к обшивке внутренних стен. Она производится аналогично внешней.

Каркасный гараж из профильной трубы

Для сооружения из металлопроката имеет смысл сразу же сделать бетонное основание. Это избавит в дальнейшем от необходимости устраивать стяжку пола и обеспечит его достаточную прочность.

На размеченной и подготовленной (отсыпка песком и щебнем, трамбовка) площадке устраивают монолитную бетонную плиту, сразу же делают закладные для монтажа стоек.

Далее собирают фермы и устанавливают в закладные. Для сборки ферм можно использовать как сварку, так и стяжки на болтах.

Для усиления конструкции монтируют горизонтальные связи – между фермами и по крайним фермам, там, где будет выполняться обшивка.

Устанавливают также дополнительные вертикальные опоры по середине крайних ферм. Монтируют обрешетку крыши.

Усиливают конструкцию над воротным проемом. Выполняют обшивку листами профнастила стен будущего гаража. Крепление ведется с помощью саморезов по металлу.

Обратите внимание: на торцовых сторона с углом под двускатную крышу панели вначале монтируют как есть, и только потом обрезают под нужным углом

В одной из торцовых стен устраивают дверь (из того же профнастила на металлическом каркасе), монтируют водостоки.

Обустраивают кровлю из листов профнастила, оформляют торцы кровли ветровыми планками и торцовым профилем, монтируют коньковый профиль.

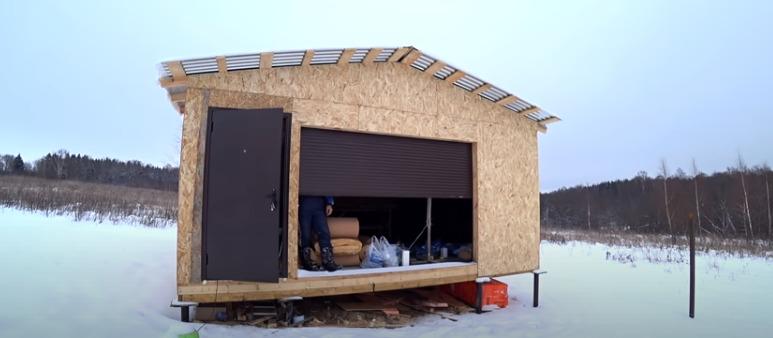

После монтажа роллетных ворот гараж можно считать полностью готовым к эксплуатации.

Важно: в этом проекте гараж получается НЕОТАПЛИВАЕМЫМ!

Если необходимо выполнить утепление, придется дополнительно устраивать внутреннюю обшивку и закладывать в ячеи каркаса утеплитель, а также позаботиться о гидроизоляции крыши.

Строительство каркасного гаража

Чертёж каркаса и будущей постройки необходим начинающим строителям. Он также нужен для расчётов расхода строительных материалов – опорных балок, стеновой обшивки, кровельных панелей. Можно пользоваться готовыми чертежами гаражей, типовыми решениями, которые приводятся в различных рекомендациях по строительству каркасных гаражей своими руками, в пошаговых инструкциях. Или обратиться к специалистам и заказать расчёт и чертёж вашего гаража с индивидуальными размерами, требуемой конструкцией.

Развернутый чертеж.

В готовом чертеже должен быть рисунок-эскиз будущего каркаса.

Эскиз-рисунок каркаса.

Также должен быть чертёж с указанием размеров всех каркасных элементов, расстояния между ними и способов крепления между собой. Также в чертеже указывается вид и размеры панелей стеновой обшивки, и способы её крепления к стойкам каркаса. Оговаривается материал размер кровельных листов, а также шаг-расстояние кровельных лагов. Правильно составленный чертёж со всем размерами может использоваться в качестве инструкции к строительству гаража.

Строительство каркасного гаража начинается с проектирования. А работы по его возведению начинаются с закладывания фундамента. Стены будущего гаражного строения могут быть лёгкими и холодными, но основание должно быть глубоким (при наличии смотровой ямы) и прочным.

Чаще всего в качестве основы под каркасный гараж используют фундаментную плиту. Она имеет достаточные показатели прочности, и укладывается в короткие сроки. Однако при этом отличается весом и требует работы погрузочно-разгрузочной техники. При использовании подъёмного крана плита укладывается на место будущего подсобного строения в течение часа.

Плита фундамента.

Перед укладыванием плиты проводят подготовительные работы — разравнивают грунт, при необходимости делают небольшое углубление или наоборот, приподнимают будущее, выполняя насыпь. При укладывании бетонной плиты в яму её дно предварительно отсыпают слоем песка – для отвода грунтовой воды, в качестве дренажного слоя. Если же плита укладывается поверх грунта без заглубления, или на возвышенном месте, то достаточно разровнять и утрамбовать землю.

Готовую фундаментную плиту используют в том случае, если под гаражом нет необходимости сооружать смотровую яму. Если же есть необходимость в традиционной гаражной яме, то сначала сооружают её, и только после – приступают к фундаменту, стенам и крыше.

Яма для гаража обустраивается в виде грунтового заглубления необходимой длины, ширины и глубины. Её стены выкладываются кирпичом, или отливаются бетоном, дно также выкладывают небольшой бетонной плитой. После обустройства ямы – приступают к заливке основной фундаментной плиты.

Монолитный фундамент со смотровой ямой.

Для подготовки грунта к заливке дно будущей плиты отсыпают песком. После этого песок проливают водой и трамбуют. Поверх — выкладывают каркас будущего фундамента – из металлической арматуры, сетки, проволоки, по периметру фундамента сооружают опалубку. После – льют бетон.

На застывание фундаментной плиты дают месяц. Наступать на плиту основания можно уже через сутки. Бетон будет достаточно прочным, чтобы выдержать вес человека и проводить дальнейшие строительные работы. А вот ставить автомобиль можно только после набора окончательной прочности – через 28 календарных дней.

Поверхность гаражной плиты должны быть влагостойкой. При постановке машины с её колёс и днища будет сливаться вода. Проникая в поры бетона, при замерзании капли влаги будут расширять поры, инициировать растрескивание поверхности. Поэтому перед заливкой бетона в смесь добавляют влагостойкие компоненты типа Пенетрон, Аквастоп. При установки готовой фундаментной плиты её поверхность пропитывают водостойкой смесью.

Односкатный гараж

В случае с односкатной крышей стропила укладываются поперек каркаса, это сэкономит время при монтаже. После укладки балки крепятся к основанию уголками с саморезами или с помощью гвоздей.

Затем начинается сборка обрешётки. Если используется необрезная доска, то следует очистить её от остатков коры. После подготовки доски обрешётки укладываются поперёк стропил и фиксируются саморезами. Между элементами обрешётки не должны образовываться щели и зазоры.

Поверх обрешётки на каркасный гараж укладывается слой гидроизоляционного материала. Традиционно используется рубероид, либо специальная плёнка.

При гидроизоляции рубероидом, слои материала укладываются друг на друга внахлёст. Величина нахлёста должна составить не менее 3-4 см. Затем материал прибивают к доскам обрешётки гвоздями.

Гидроизоляционная плёнка фиксируется строительным степплером со скобами.

После слоя изоляции устанавливается окончательное покрытие. Для каждого из вариантов свои правила укладки и эксплуатации. При укладке руководствуйтесь рекомендациями производителя выбранного кровельного материала.

Утепление, обшивка, отделка

Финал строительства — обшивка каркаса и отделка. Вместо распространённой обшивки ДСП, изнутри вполне допускается применять влагостойкие ГКЛ или ГВЛ. Гипсовые плиты облегчат бюджет строительства и уберут необходимость соблюдения температурных зазоров. Из дополнительных сложностей — добавление горизонтальных перекладин между стойками для стыковки листов и набивка дополнительных планок для угловых сопряжений.

Подготовка каркасного гаража к обшивке: 1. Ветрозащита. 2. Обрешётка. 3. Фронтон

С внешней стороны стойки каркаса послужат отличной основой для обшивки сайдингом, нужно лишь предварительно набить ветрозащитную мембрану. Переход от стен к цокольной части обшивки выполняется простым угловым профилем, упреждающим затекание влаги внутрь.

Снаружи также возможно устройство сплошной обшивки из ОСП или СМЛ под покраску, штукатурку или облицовку кирпичом. Так даже каркасный гараж может быть оформлен в едином стилевом решении с остальными постройками на участке.

В утеплении такого гаража нет необходимости. После постановки авто на стоянку остаточное тепло двигателя нагреет воздух и вызовет конденсацию влаги на кузове, поэтому чем быстрее внутри остынет воздух, тем дольше прослужит хранимая техника.

рмнт.ру

Расчет количества материалов

После того как человек определился с размерами, делается проект гаража. В нем учитываются все мелочи и нюансы, с которыми можно столкнуться при возведении такого строения. Речь идет о таких вещах, как размещение осветительных приборов, подъездных путей, дорожек, как будут открываться ворота, к какой категории они будут относиться и о многих других немаловажных нюансах. В проекте обязательно должен быть отражен тип строения – будет ли оно пристройкой к дому или же самостоятельной постройкой. В зависимости от этого количество необходимых стройматериалов будет разным.

Если речь идет о каркасной модели, то необходимо высчитать, сколько потребуется профилированного бруса разного сечения, утеплителя, OSB-листов, металлических углов, саморезов, дерева и других материалов.

Если гараж строится по бревенчатой технологии, то нужны оцилиндрованные бревна и утеплитель. Также необходимо подумать, какие будут использоваться материалы для крыши.

Примеры строительства каркасного гаража пошагово

Опишем способы постройки утепленного гаража и вариант без утепления.

Утепленный гараж с двухскатной крышей

Сборка бруса каркаса.

Хотите построить второй каркасный гараж на 2 машины своими руками? Нет ничего проще, если дочитать эту статью до конца. Двухскатная кровля характеризуется равномерным прогреванием, высокими теплоизоляционными параметрами, качественно вентилируется, поэтому популярность таких конструкций высока.

А дополнительное утепление гаражной конструкции позволит создать внутри нее оптимальный для человека микроклимат.

Кратко опишем актуальные работы при строительстве и утеплении гаража из осп с двускатной крышей. Чертежи созданы, переходим к поэтапному выполнению работ.

Первый этап – подготовительный:

  • очистка площадки от мусора, верхнего слоя почвы;
  • выполнение разметки, определяются прямые углы периметра, отмостка.

Второй этап – монтаж основания:

  • планирование разметки месторасположения столбов основания по периметру строения внутри огороженного участка почвы;
  • установка двух опор с равным шагом на каждой длинной стороне, одной – на короткой задней и одной – по центру;
  • установка дополнительного столба на месте вертикальных стоек проема будущих ворот;
  • монтаж реек поверх короба так, дабы в центре строения оставить квадратное отверстие под цементно-асбестовую трубу;
  • засыпка щебня в готовый котлован, его утрамбовка, монтаж деревянного короба опалубки поверх слоя щебенки;
  • заполнение опалубки раствором из бетона, песка и цемента (пропорции 3:1), разравнивание поверхности правилом, мастерком, шпателем;
  • установка трубы с диаметром 150 мм в центральную часть короба;
  • заполнение пространства вокруг трубы щебенкой после схватывания бетона, трамбовка щебенки;
  • заполнение трубы бетонным раствором, монтаж длинных металлических закладных элементов с заранее организованными двумя отверстиями по высоте;
  • выжидание, пока бетон застынет.

Третий этап – сборка каркаса:

  • гидроизоляция основания;
  • сборка каркаса из металлоконструкций – металлокаркас, из деревянных брусков, из комбинаций металла и дерева – дерево-металлический.

Вид соединения каркасных элементов.

Четвертый этап – кровельные работы:

  • обустройство каркаса кровли;
  • монтаж нижней, верхней обвязки из бруса;
  • обустройство системы отвода воды;
  • обшивка крыши кровельным покрытием (отлично подобрать материалы, которым характерна модульность: модульные панели, сайдинг и т.п.);
  • монтаж водосточных желобов, под свесами крыши, в держатели;
  • утеплительные работы позволят построить теплый гараж.

Пятый этап – финишный:

  • внутренняя обшивка стен в построенном гараже: применяем плиты декоративные, деревянные доски, листы металлапроката;
  • внешняя отделка стен с применением сайдинга, декоративных панелей своими руками.

Деревянный каркасный гараж без утепления с односкатной крышей

Гараж 6 на 6 каркасного плана с односкатной кровлей из дерева можно оставить без утепления, что позволит сэкономить значительные материальные средства.

Деревянный каркасный гараж оптимально иметь для временного размещения авто.

Сборка крыши каркасного гаража.

Строят его аналогично предыдущей конструкции, но с некоторыми особенностями:

  1. Подготовительные работы: разметка участка, его очищение от почвы, выбор местоположения столбиков.
  2. Организация котлована, монтаж опор для основания, укладка бруса на столбы основания для нижней обвязки конструкции, монтаж доски на столбы фундамента на ребро, передних угловых вертикальных стоек из бруса, еще двух брусочков по разметке.
  3. Формирование основы каркаса. Задняя стенка состоит из четырех стоек, расставленных с равным шагом, но разной высоты для образования уклона односкатной крыши, фиксация вертикальных брусков на обвязке при помощи мощных металлических уголков.
  4. Верхняя обвязка имеет особенности: нужно связать горизонтальным брусом отдельно передние и задние стойки для образования основы под монтаж стропильных ног. Далее выполняется разметка местоположения стропил, их монтаж, создаются перекрытия из досок, монтируются вертикальные стойки на середины боковых сторон строения и соединяются перекладиной, к которой крепятся стропила. Далее связываются боковые стойки в средней части досками, устанавливаются доски обрешетки поперек стропил. И только потом кровлю обшивают.
  5. После обшивки кровли переходят к отделке стен гаража, для чего стоит воспользоваться деревянным брусом или деревянной вагонкой.

Подготовка к строительству каркасного гаража

Строительство каркасного гаража ничем не отличается от строительства любых других каркасных помещений. Единственной особенностью можно назвать смотровую яму.

Однако она нужна не всегда и не всем. Если вы привыкли ремонтировать свой автомобиль у специалистов, смотровая яма вам вряд ли пригодится.

А ее обустройство потребует дополнительных усилий и денежных средство.

Примерный проект каркасного гаража с подсобным помещением

Перед началом строительства необходимо определиться с некоторыми моментами:

Размер гаража. Он не должен быть слишком маленьким, потому что, кроме машины, в гараже могут храниться какие-то нужный вещи – например, зимняя или летняя резина, различные ключи, насосы, запчасти. Может стоять некоторая мебель – полки, шкафчики и пр. При этом вы должны иметь свободу перемещения по помещению.
Надежность конструкции

Так как автомобили могут иметь различный вес, обратите внимание, что некоторые виды фундамента могут быть слишком легкими. Если гараж рассчитан на большую машину или на несколько транспортных средств, остановите выбор на ленточном фундаменте. В каркасе гаража применяйте хорошо обработанный брус.
Если нужна смотровая яма, ее устройство необходимо продумать заранее

Делается она так: копается яма, стенки обкладываются кирпичом в один слой. Края укрепляются металлической обвязкой. Помните, что под тяжестью машины стенки могут обвалиться, поэтому укрепить их надо на совесть.
Электричество. В гараже желательно иметь свет, а если у вас обустроена смотровая яма, то к ней также необходимо его подвести. Провода кладут внутрь стены, когда производится обшивка каркаса гаража.
Наличие воды. Если вы сами занимаетесь ремонтом своей машины, вам может пригодиться вода. По крайней мере, это удобно – иметь возможность помыть руки в любое время, протереть окна, салон и пр. Трубы укладываются до пола и, в некоторых случаях, до устройства каркаса гаража.

В каркасе гаража применяйте хорошо обработанный брус.
Если нужна смотровая яма, ее устройство необходимо продумать заранее. Делается она так: копается яма, стенки обкладываются кирпичом в один слой. Края укрепляются металлической обвязкой. Помните, что под тяжестью машины стенки могут обвалиться, поэтому укрепить их надо на совесть.
Электричество. В гараже желательно иметь свет, а если у вас обустроена смотровая яма, то к ней также необходимо его подвести. Провода кладут внутрь стены, когда производится обшивка каркаса гаража.
Наличие воды. Если вы сами занимаетесь ремонтом своей машины, вам может пригодиться вода. По крайней мере, это удобно – иметь возможность помыть руки в любое время, протереть окна, салон и пр. Трубы укладываются до пола и, в некоторых случаях, до устройства каркаса гаража.

Определившись с этими вопросами, можно делать разметку и заливать фундамент для каркасного гаража.

Строительство каркасного гаража из дерева своими руками

При описании процесса мы будем ориентироваться на проект из этих видео, в котором использован каркас из бруса и свайно-винтовой фундамент.

Первым этапом работ станет разметка участка и монтаж винтовых свай.

Обратите внимание: при использовании винтовых свай нет необходимости выравнивать участок! Однако при нахождении пола гаража выше уровня земли придется устраивать пандус для заезда. На уже установленных и выровненных по горизонтали сваях монтируют ростверк из бруса

Шаг свай – 4 м, смонтировано 9 штук, по углам, по середине сторон и в центре будущего сооружения. Для ростверка использован брус 150х100 мм, из него же выполнены лаги. Шаг лаг – 0,5 м

На уже установленных и выровненных по горизонтали сваях монтируют ростверк из бруса. Шаг свай – 4 м, смонтировано 9 штук, по углам, по середине сторон и в центре будущего сооружения. Для ростверка использован брус 150х100 мм, из него же выполнены лаги. Шаг лаг – 0,5 м.

Далее собираются рамы бокового ограждения. Брус соединяется методом врубки, на место устанавливается уже полностью собранный фрагмент каркаса.

Обратите внимание: здесь выполнена только верхняя и нижняя обвязка, дополнительно стенка усилена диагональной балкой. Аналогично собираются и ставятся на место остальные стенки

Аналогично собираются и ставятся на место остальные стенки.

Стенка с проемом под ворота дополнительно усиливается, чтобы без проблем выдерживать нагрузки от открывания-закрывания ворот.

Соединение угловых стоек выполняется с помощью конфирматов. Их длина должна составлять не менее 2/3…3/4 общей толщины соединения.

Обшивку стен и настил чернового пола можно выполнять как до монтажа крыши, так и после. Однако часть настила на полу придется сделать в любом случае, чтобы можно было опирать стремянку при работе наверху.

После завершения сборки каркаса необходимо устроить стропильную систему. В первую очередь устанавливают стойки для конька, потом коньковый брус. Стойки располагают в середине коротких сторон гаража. Так сделано для того, чтобы уменьшить длину стропил.

Крепление конькового бруса к стойкам выполняется методом врубки, с дополнительным креплением конфирматами.

Стропила укладываются попарно, с опорой на верхнюю обвязку каркаса и коньковый брус. Крепление – гвоздями или конфирматами. Предварительную стяжку удобно делать с помощью струбцин.

Вынос стропил (и, соответственно, величина свеса крыши) определяется индивидуально. После сборки каркаса крыши стропила укорачивают до одной длины.

Шаг стропил – 0,8…1 м. Промежуток можно уменьшить, увеличивать не рекомендуется. Малый уклон крыши при большой снеговой нагрузке может привести к проломам крыши.

На фото видно, что стропила вначале устанавливаются попарно, и только потом подрезаются возле конька до получения правильного угла.

После завершения монтажа стропил они подравниваются по длине снаружи, выполняется обшивка стен.

Желательно усилить стропильную систему дополнительными горизонтальными балками.

Далее стропила СНАРУЖИ покрываются гидроизолирующей пленкой или мембраной. Крепление пленки также снаружи, специальными скобами. Обязателен нахлест полотнищ не менее 10 см. Полотнища расстилают ВДОЛЬ КОНЬКА СНИЗУ ВВЕРХ, так, чтобы каждое следующее полотнище накрывало предыдущее сверху. По коньку желательно настелить одно полотнище со свесом в обе стороны.

По обрешетке, поверх гидроизоляции, монтируется контробрешетка из доски 20х100 мм (или другого пиломатериала с толщиной не менее 20 мм). По контробрешетке настилается кровельный материал. В данном случае использован профнастил. Подробнее об обустройстве крыши под профнастил и его монтаже здесь.

Обязательна установка конькового профиля. Его можно заменить гнутыми элементами из оцинкованного железа.

После завершения кровельных работ монтируют ворота и калитку.

Утепляют стены и крышу. В данном случае использована минеральная вата в рулонах.

Для утепления пола применяют также минеральную вату или пенопласт, выполняют внутреннюю обшивку и устраивают пандус. Учитывая деревянную конструкцию каркаса и использование винтовых свай, пандус делают также деревянным.

Делаем стены каркасного гаража

Итак, каркас готов, и пора приступать к дальнейшим работам. Будущие стены состоят из нескольких слоев.

Внутренний слой стены состоит из пароизоляции и доски ОСБ, на которую можно проводить внутреннюю отделку.

Внешний слой будет состоять из теплоизоляции, гидроизоляции и доски ОСБ, на которую фиксируется сайдинг или другой материал внешней отделки.

Гараж, как правило, не отапливается, поэтому утеплить пенопластом можно с двух сторон.

Дополнительные листы крепятся на ОСБ-плиту, после чего проводится внутренняя отделка с помощью сетки и грунтовки.

Каркасный гараж на 2 машины

Почему лучше выбрать пенопласт:

  • очень теплый
  • относительно дешевый
  • не горит
  • большой срок эксплуатации
  • легко режется на части нужного размера
  • легкий материал, не требуется помощь при монтаже

Места стыка пенопласта по технологии необходимо пропенить, что позволит избежать мостиков холода и лучше зафиксировать листы. Листы садятся на клей.

Пенопласт бывает нескольких видов, каждый из которым помечен своей маркировкой.

Например, ПСБ-С-50, лучше всего подходящий для утепления пола гаража, расшифровывается так: полистирольный пенопласт, изготовленный беспрессованным методом, самозатухающий с плотностью 50 кг/м3.

ПСБ-С-15 используется для утепления стен каркасных гаражей. О других видах утеплителя читайте здесь.

Крышу для гаража можно сделать простую. Под каркасные гаражи хорошо подходит односкатная крыша, которая имеет скат за счет разной высоты стен.

Если вы хотите двускатную крышу, то ее конструкция будет сложнее. Вам придется сделать стропильную систему, обрешетку.

Более сложные крыши делают редко, только для того, чтобы не выходить из общего стиля участка.

Односкатная крыша для каркасных гаражей — идеальное решение

Каркасное строительство: «за» и «против»

Многие автовладельцы предпочитают строить гаражи из кирпича либо другого традиционного материала. Это достойные варианты, но с финансовой стороны не самые выгодные.

Построив каркасно-щитовой гараж своими руками, можно сэкономить на стройматериалах без ущерба качеству готового строения. Кроме того, каркасный гараж “под ключ” легко можно построить в короткие сроки (причем сезонность не играет особой роли), не требует больших трудозатрат и особых навыков. В процессе строительства не придется тратиться на грузоподъемную спецтехнику, а после завершения всех работ не останется практически никакой грязи и мусора.

Убедиться в том, что каркасные гаражи по основным характеристикам ничуть не уступают гаражам, построенным по обычным технологиям, можно изучив их фото.

Построенный с соблюдением технологии каркасного строительства гараж прослужит долгое время, однако крайне важно уделить внимание вопросам утепления гаража, его обустройства и отделки. Перед закупкой стройматериалов и началом работы необходимо подготовить проектную документацию или как минимум составить эскиз гаража с указанием всех габаритных размеров

Перед закупкой стройматериалов и началом работы необходимо подготовить проектную документацию или как минимум составить эскиз гаража с указанием всех габаритных размеров.

Проектирование гаража

Чтобы избежать погрешностей при возведении строения, необходимо до начала строительства разработать проект гаража. В нем указываются, прежде всего, желаемые габариты сооружения. Затем стоит определиться с материалом, чтобы правильно выбрать тип и форму основания. На выбор фундамента оказывают влияние и свойства грунта. Затем определяемся с перекрытием, стропильной системой и наклоном крыши. Выбираем тип заливки пола.

Чертеж и проект гаража

Проект – это совокупность всех технических аспектов строительства. Благодаря ему можно точно просчитать количество необходимого материала.
